紫林路电力隧道跨人民路连接工程顶管施工全面启动

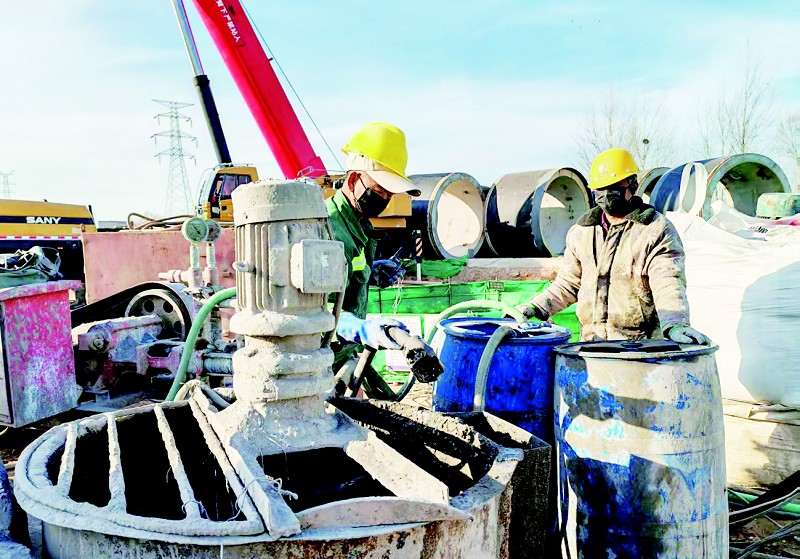

项目现场负责人介绍,面对冬季寒冷气候与复杂地下环境的双重考验,项目团队科学部署,精准施策。施工前,提前对人民路附近地质状况进行了勘察,并运用数字化建模技术优化顶进路径。为保障低温条件下施工质量与安全,现场对注浆材料采取预热和恒温储存措施;同时加强地面沉降与周边管线位移的24小时监测,确保顶进过程对城市主干道交通与市政设施的影响降至最低。

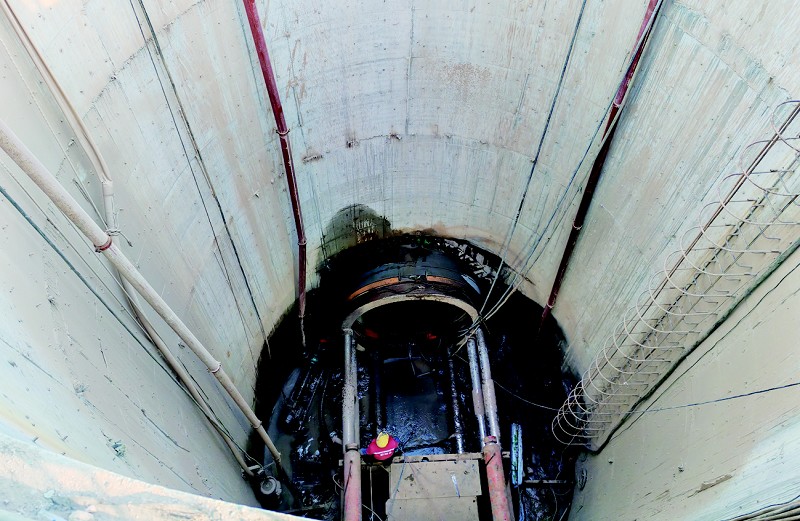

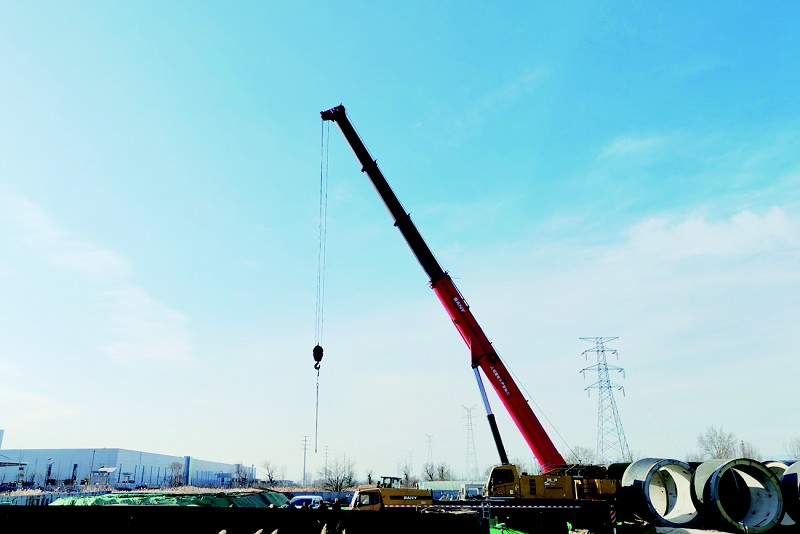

该顶管段全长130米,是连通紫林路两侧电力隧道的“咽喉”。顶管施工过程中,采用泥水平衡顶管法,同时加强洞口加固及洞口密封措施,确保顶管施工安全。相较于传统施工,顶管施工技术避免了对道路大面积明挖,极大降低了对城市交通和居民生活的干扰,同时把施工作业区域压缩到了极致,极大减少施工占用土地。目前,顶管机正以每天6-8米的速度稳健推进,全体建设者正以高昂斗志投入冬季施工会战,为工程整体按期贯通、提升区域电网承载能力奠定坚实基础。 记者 乔建彬 文/摄
